南寧地鐵3號線濱湖路站主體結構順利封頂

  • 發布時間:2017-04-13
  • 信息來源:南寧地鐵3號線01標土建7工區
  • 作者:吳巧玲
  • 瀏覽次數:
字體大小:

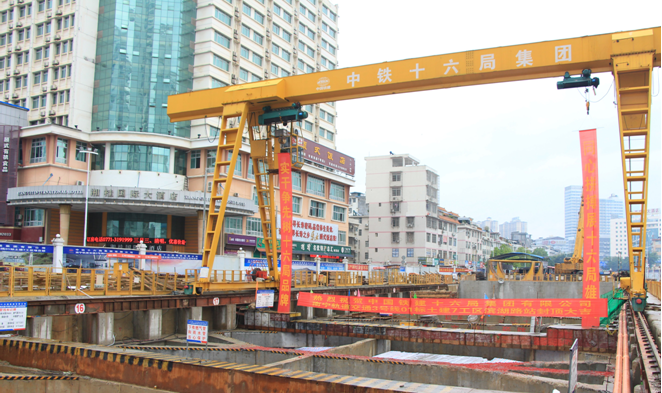

       2017年3月31日10:10,隨著濱湖路車站主體六單元頂板最后一罐混凝土澆筑完畢,南寧地鐵3號線濱湖路站主體結構順利封頂,為濱湖路站-金湖廣場站區間右線盾構始發打下了堅實的基礎,開啟了后續站內結構及車站附屬施工新的序幕。
       濱湖路站為南寧地鐵3號線的第13座地下車站,位于青秀區長湖路與濱湖路交口。車站為地下兩層單柱雙跨結構,兩端均設盾構始發井。車站總長198.8m,開挖深度約18.75m。圍護結構采用1m厚地下連續墻,基坑采用明挖順作施工。
       濱湖路站地處鬧市區,車站環境較為復雜,成為全線開工最晚的車站。項目部一方面通過增加臨時封堵墻,提前封閉基坑,優先施工小里程端頭結構,確保東葛路站-濱湖廣場站區間盾構優先始發。另一方面明確分工,細化節點,嚴明獎罰,項目領導帶頭,全員拼搏,最終在3號線整體施工中濱湖路站后來居上,僅用20天時間基坑見底,5天時間第一塊底板完成澆筑,創(chuàng )造了主體基坑與車站結構同步施工條件下單工作面單月完成11塊結構板的施工新紀錄。小里程端盾構始發、大里程車站結構施工,交叉影響情況下僅4個月時間完成車站結構封頂,確保了節點目標的實現。
