110KV瑯云(青岸線)高壓走廊成功完成遷改工作

  • 發布時間:2014-04-22
  • 信息來源:工程二部
  • 作者:梁思文
  • 瀏覽次數:
字體大小:

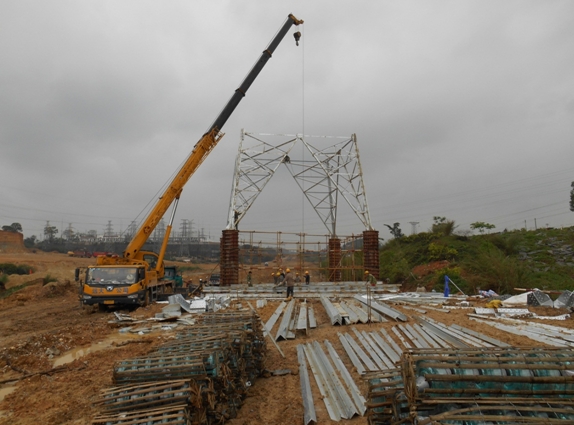

        4月18日,隨著幾根高壓線纜的緩緩降下,橫跨南寧東站綜合樞紐一期工程(地下空間)—公共服務工程建設現場上空的110KV瑯云(青岸線)高壓走廊遷改工作成功完成。該項目主體結構建設的最后一個攔路虎被徹底清除。

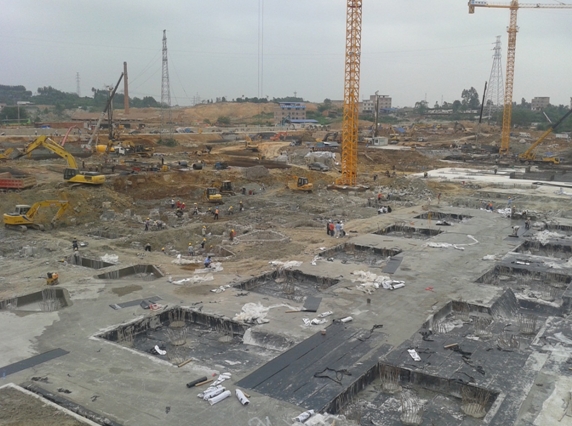

        自公共服務工程2013年9月份開工以來,由于110KV瑯云(青岸線)高壓走廊的制約,項目主體結構工程建設受到較大影響,經統計,共有400多根樁基不能進行施工。這個制約因素成為了該項目建設不能迅速推進的瓶頸問題。根據市委市政府相關工作部署,為做好第四十五屆世界體操錦標賽的服務工作,火車東站片區基礎設施項目建設大提速,公共服務工程被列入十大必保工程之一,解決高壓走廊制約問題的工作變得更加迫在眉睫。
        我集團公司工程二部高度認識高壓走廊遷改問題的重要性,集思廣益,理清思路,采取三大強有力抓手,迅速推進遷改工作。一是主動出擊,積極匯報,做了大量的協調工作,爭取相關部門的協助和配合;二是派出專人每天進駐生產廠家,緊盯材料生產環節;三是挑選講信譽、有實力的施工和監理隊伍,并密切配合遷改工作,隨時解決施工臨時用地、運輸以及機械調配等問題。
        據了解,由于110KV高壓走廊遷改工作的順利完成,公共服務工程地下空間南北廣場所有主體樁基施工將于4月底完成,為順利完成年度目標打下堅實基礎。
